7月15日,澳大利亚政府把一句长期藏在AI繁荣背后的话,正式摆上了桌面:大型数据中心不能只拿走电力和水,还要为新增电源、并网和基础设施承担成本。

这不是一条普通的“环保新闻”。它更像是AI产业的一次成本重估:过去资本市场盯着GPU、模型和云收入,现在政府、能源公司和社区开始追问另一套问题——电从哪里来,输电线路谁来修,峰值负荷谁来扛,冷却水谁来供,最后又是谁买单?

如果这些问题回答不了,一座已经买到芯片的数据中心,也可能只是一个尚未接通现实世界的算力计划。

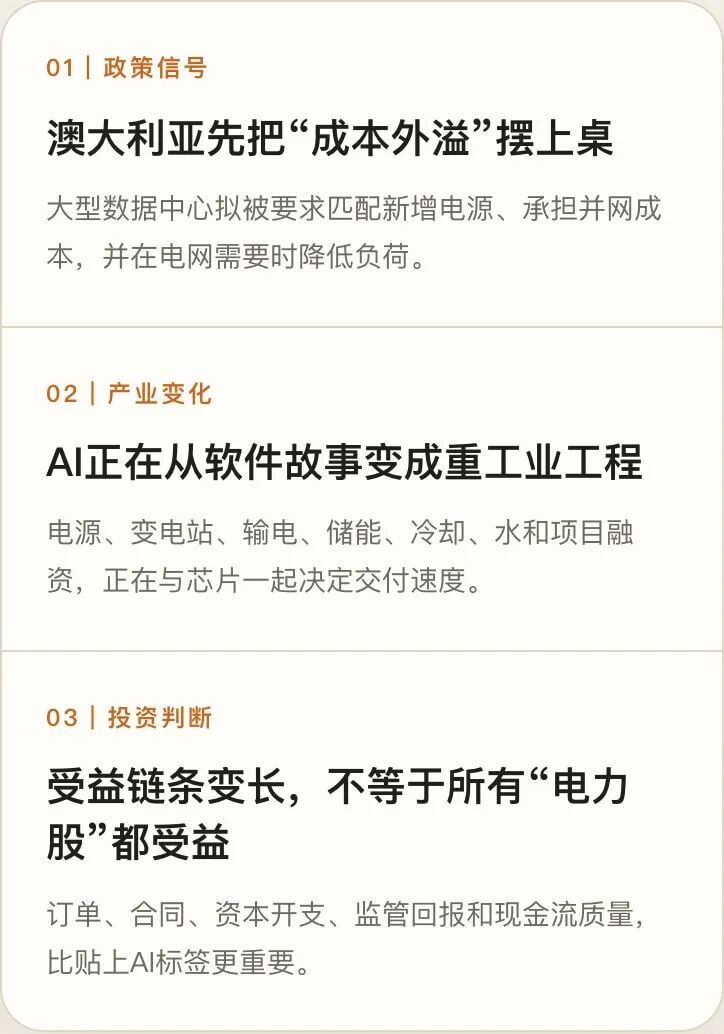

文章核心结论
01 / 一条政策,揭开一张隐形账单

澳大利亚到底说了什么

澳大利亚总理办公室在2026年7月15日宣布,政府将推动一套新的“澳大利亚AI标准”。其中最引人注意的,不是模型安全条款,而是大型数据中心的基础设施责任。

已核验

政府提出,大型数据中心应为自身需求匹配新增电力供应,并承担其电网连接成本的“全部合理份额”,避免相关成本转嫁给家庭和普通企业用户。

已核验

数据中心还应具备用电灵活性:在电网紧张时降低负荷,并尽可能提高用水效率。此前发布的行业期待还包括新增清洁发电或储能、能源数据共享、非饮用水与循环水利用等。

状态提醒

截至2026年7月20日,这是一套政府宣布并准备推进立法的框架,不是已经全面生效的现行法律。澳大利亚政府计划先提交国家内阁讨论,再推动后续立法。

OFFICIAL澳大利亚总理办公室原文要点
大型数据中心将被要求为新的电力供应提供支持,并支付电网连接成本的全部合理份额,使家庭和企业的电费不受影响。
查看官方原文:AI in Australia’s interests →

真正值得注意的,是“谁买单”发生了变化

过去,数据中心项目经常把电网视为一个已经存在的公共插座。项目方负责买服务器、租土地、建机房,外部电网扩容则由公共事业系统逐步消化。可当单体项目的负荷接近一座城市,扩容不再是边际成本,而会变成新的变电站、线路、发电和储能项目。

澳大利亚的新信号,是把这些成本更清楚地推回需求制造者:不是不欢迎AI投资,而是要求它带着能源解决方案一起来。

02 / 一座AI数据中心的六张账单

GPU只是最显眼的那一张

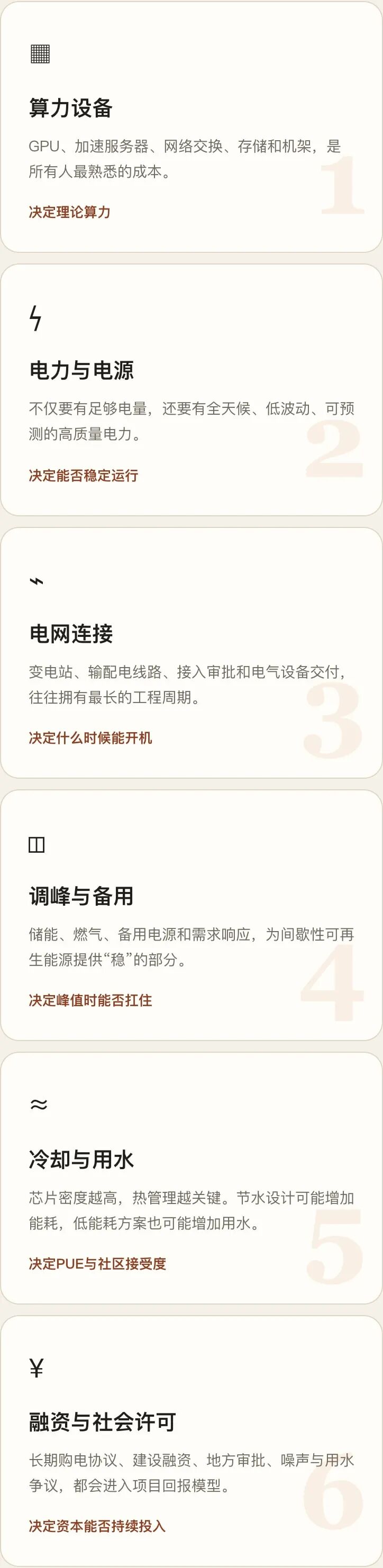

一座AI数据中心真正落地时,资本开支并不是一笔,而是一串彼此制约的账单。任何一张没有结清,都可能拖慢整座项目。

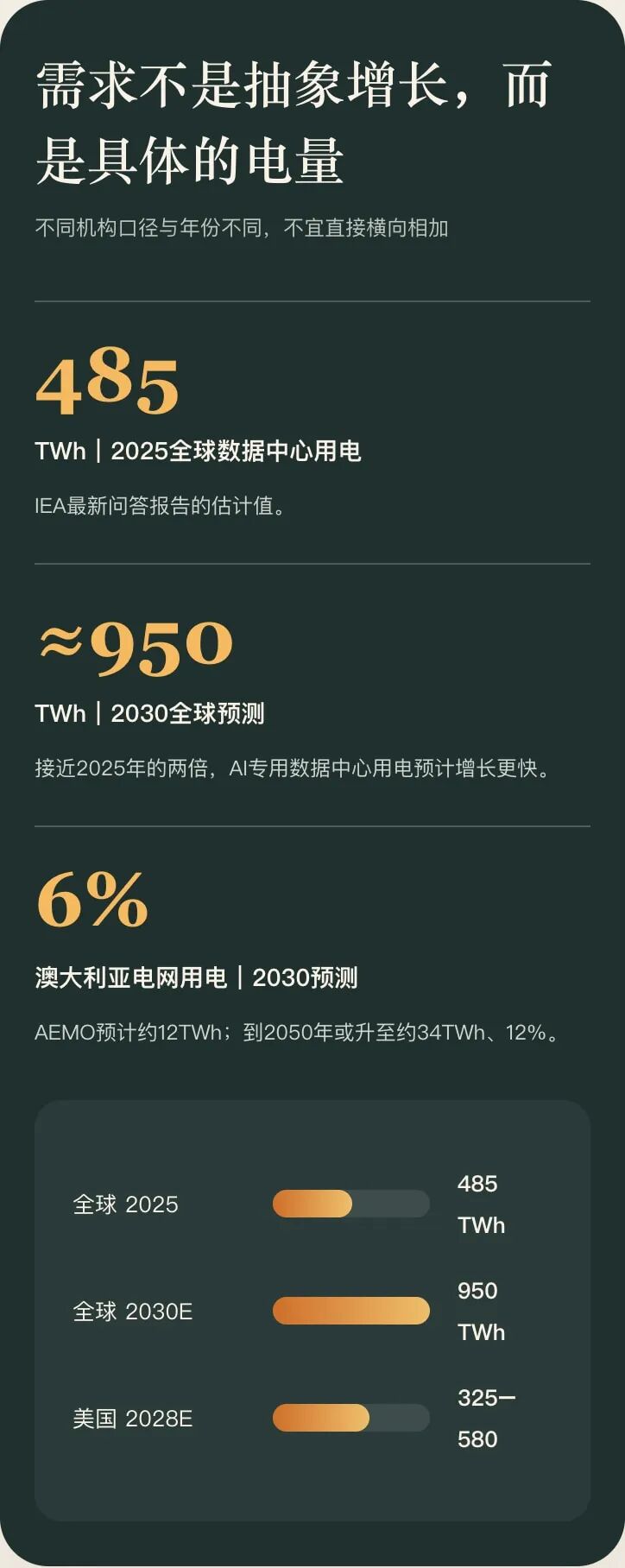

复杂视觉组件2 数据中心用电关键数据

补充理解:全球占比看起来仍不算压倒性,但数据中心高度集中。对某个城市、某条输电走廊或某个变电站而言,局部冲击可能远大于全球平均数。

03 / 电力约束不是“缺多少度电”

真正稀缺的是对的地点、对的时间、对的质量

很多讨论把AI用电问题简化成“多建几个电厂”。但数据中心不能把全国发电量平均装进机房。它需要的是可在特定地点接入、在特定时间连续供应、并满足高可靠性要求的电力。

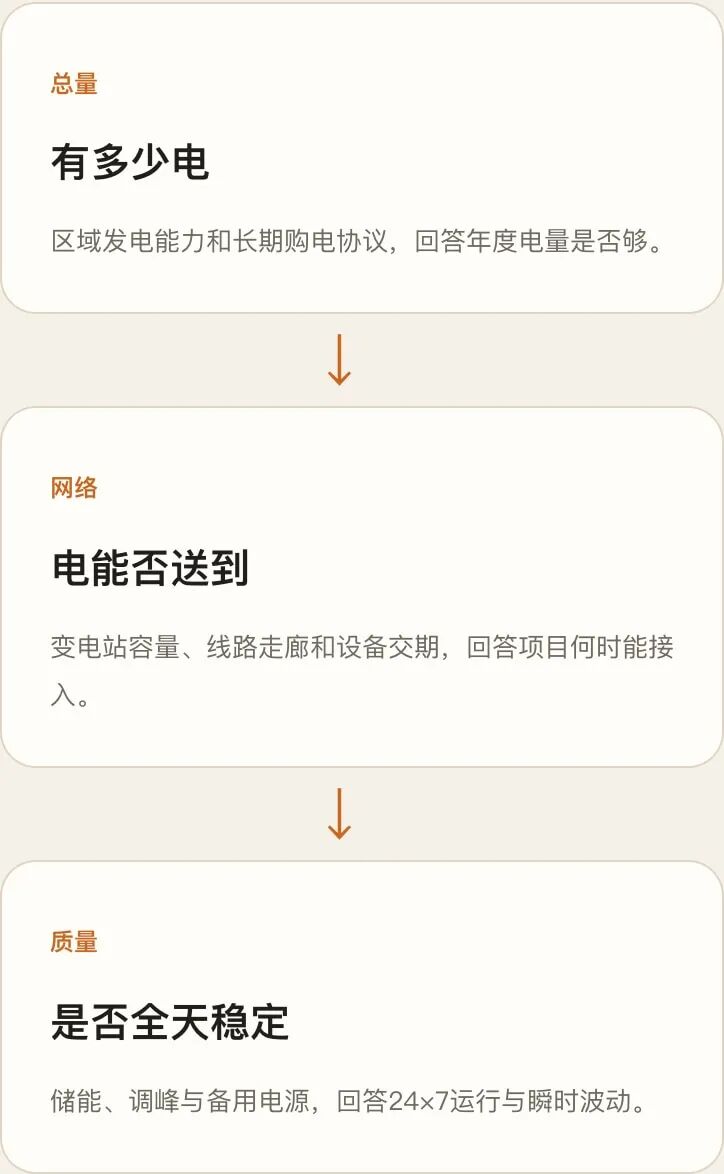

复杂视觉组件4

这也是为什么AI数据中心会同时推动两种看似相反的路线。一种是继续接入公共电网,通过长期购电协议、绿电和储能解决新增负荷;另一种是走向“表后供电”或园区级微网,让发电、储能和数据中心在同一项目里规划。

前者更容易形成规模化公共系统,后者可能更快,但也会带来燃料、排放、资产利用率和监管边界的新问题。没有哪条路线天然更先进,关键是能否把供电可靠性、建设周期和全生命周期成本一起算清。

04 / 为什么偏偏是澳大利亚

它既想要AI投资,又不想让普通人替它付账

澳大利亚拥有土地、太阳能和风能资源,也在吸引大规模数据中心投资。但它同时面临三重现实:部分地区电网承载能力有限,可再生能源需要更强的调峰与储能,水资源和社区接受度又高度敏感。

因此,政策目标并不是简单“限建”,而是重新设计进入门槛:欢迎能带来新增电源、愿意承担接入成本、能在高峰期配合调节,并且愿意公开能源和用水信息的项目。

这套逻辑可以概括为一句话:AI投资可以分享一个国家的基础设施,但不能把自己的增量成本悄悄社会化。

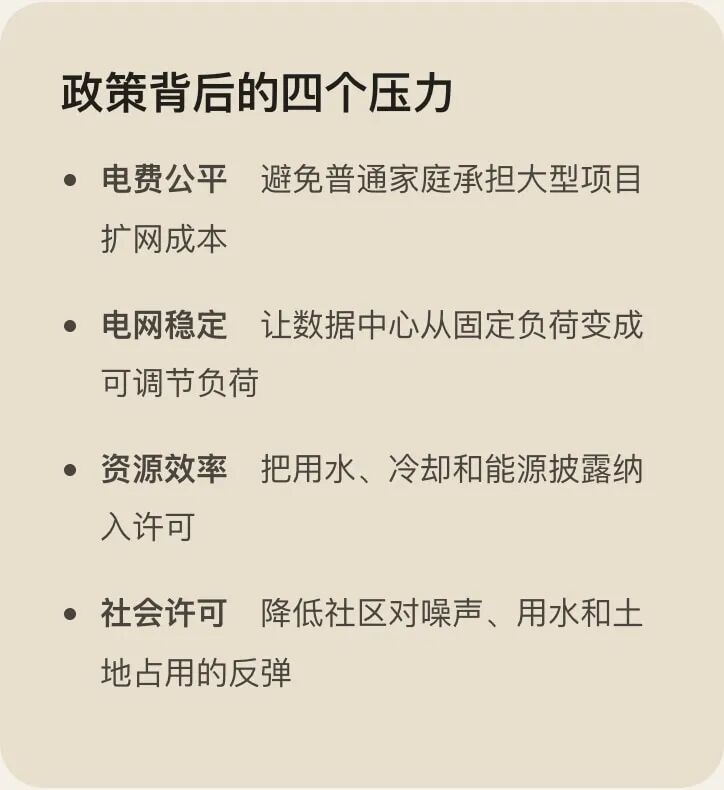

复杂视觉组件5

政策并没有给AI踩刹车,它只是把此前没有写在云计算报价单里的公共成本,重新写回项目账本。

——本文分析判断
05 / 中国会走同一条路吗

问题相似,政策工具并不相同

把澳大利亚新框架直接翻译成“中国也会要求数据中心自己修电”,证据并不充分。两国都在处理算力增长带来的能源约束,但中国当前公开政策的重心更集中在全国布局、能效、绿电利用和源网荷储协同。

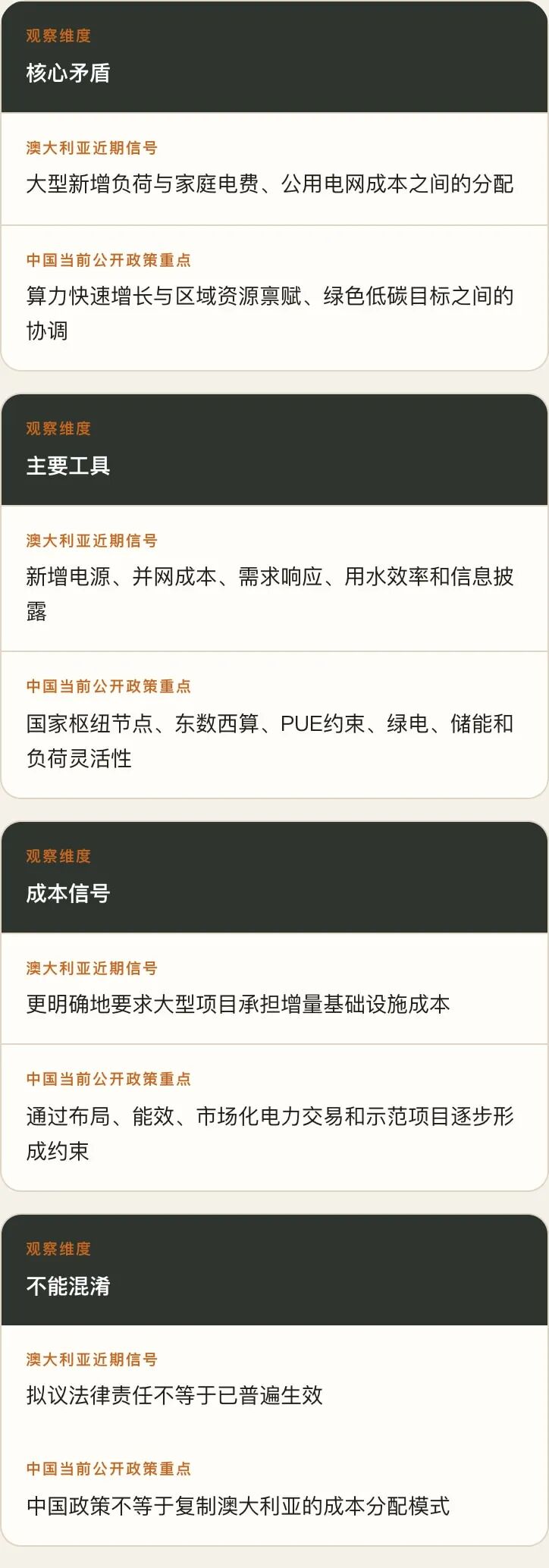

澳大利亚与中国数据中心政策路径比较

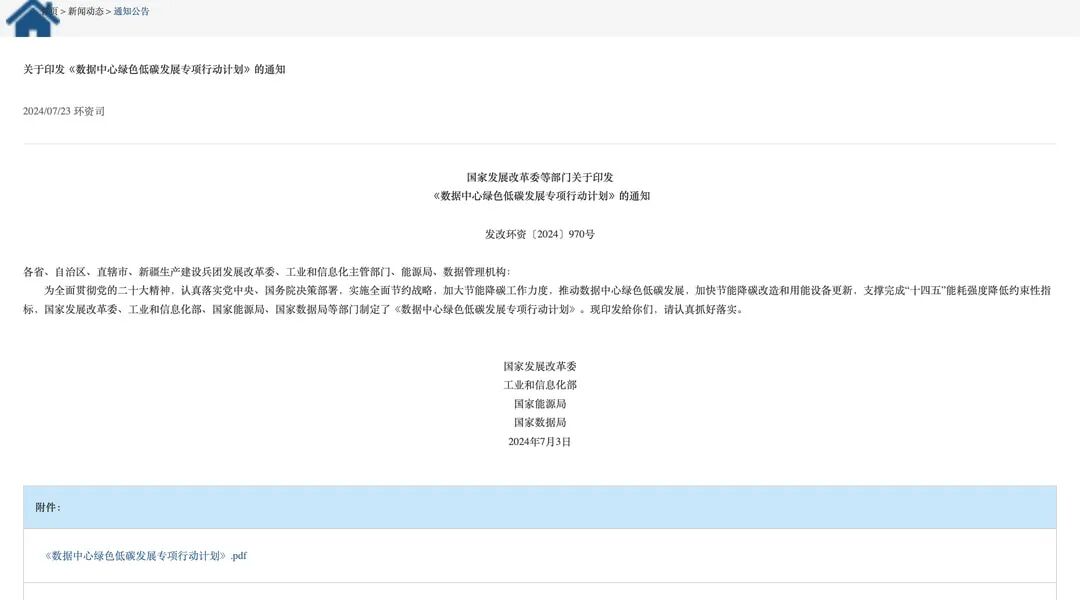

国家发展改革委等部门发布数据中心绿色低碳发展专项行动计划的官方网页截图
真实素材|国家发展改革委官方页面。该行动计划提出到2025年底全国数据中心整体上架率、平均电能利用效率和可再生能源利用率等目标,并强调布局与能源、水资源条件衔接。

更值得跟踪的是“电—碳—算”协同。国家能源局2026年的公开答复已经提到算力负荷与新型储能、可再生能源消纳、电能质量和灵活调节的结合。它说明算力中心不再只是传统用电客户,而可能成为可调负荷、绿电消费主体,甚至园区能源系统的一部分。

06 / 投资者真正要重画的产业链

AI的瓶颈,开始从芯片向外扩散

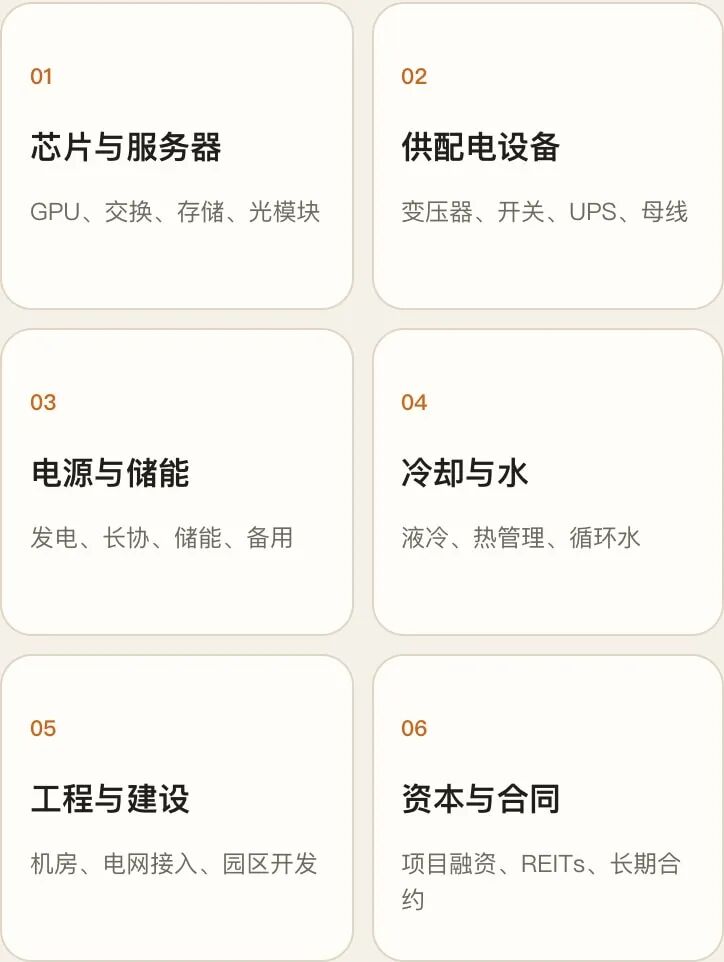

过去两年,AI投资叙事常被压缩成“模型增长—GPU紧缺—服务器扩产”。但当数据中心建设速度受制于并网和能源系统,产业链的价值捕获就可能向更长周期、更重资产的环节扩散。

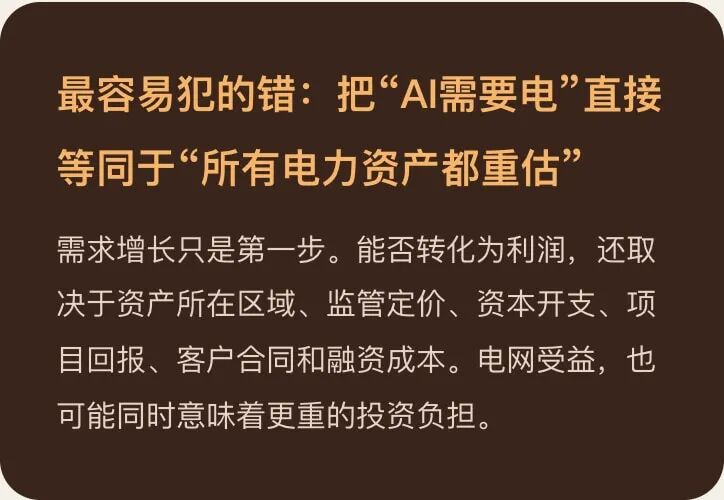

AI基础设施产业链 复杂视觉组件9

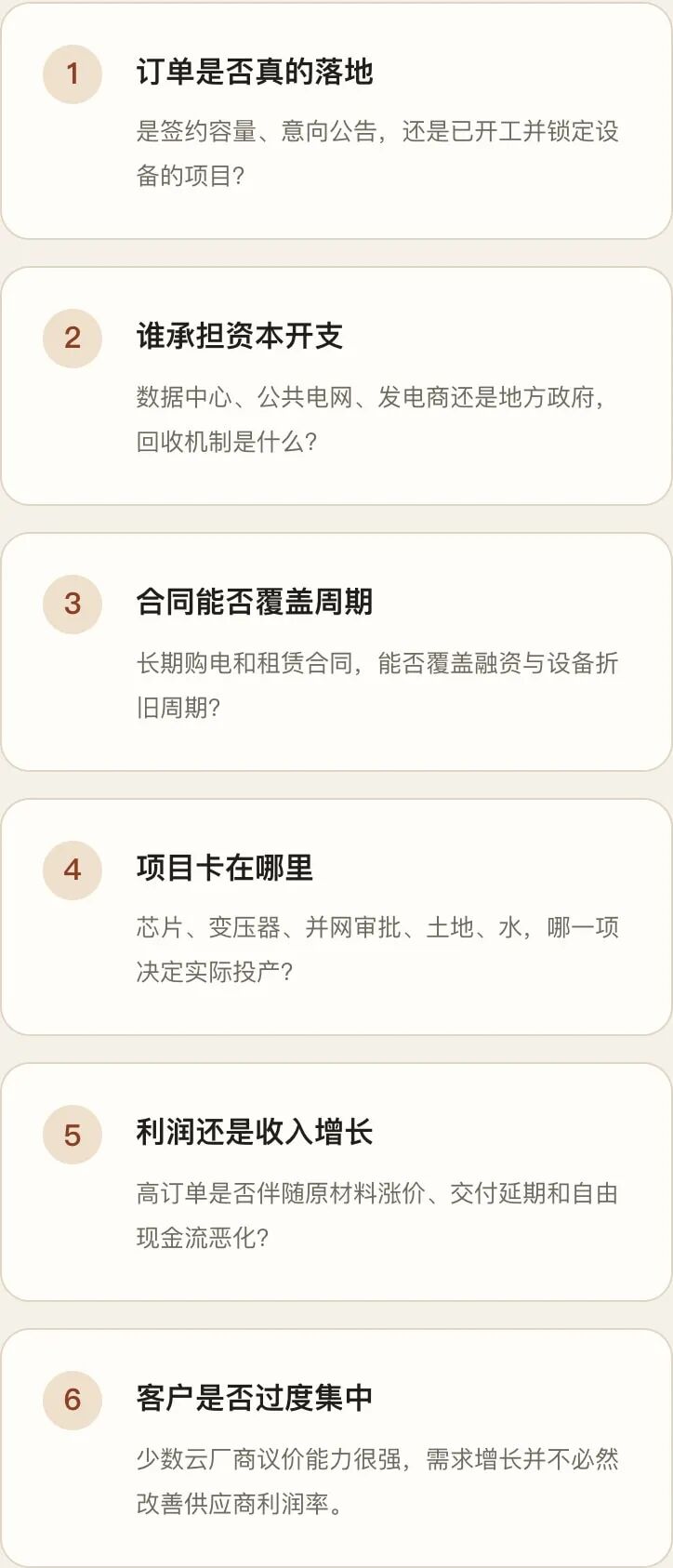

看一家公司,先问五个问题

复杂视觉组件10
07 / 三种未来,而不是一个答案

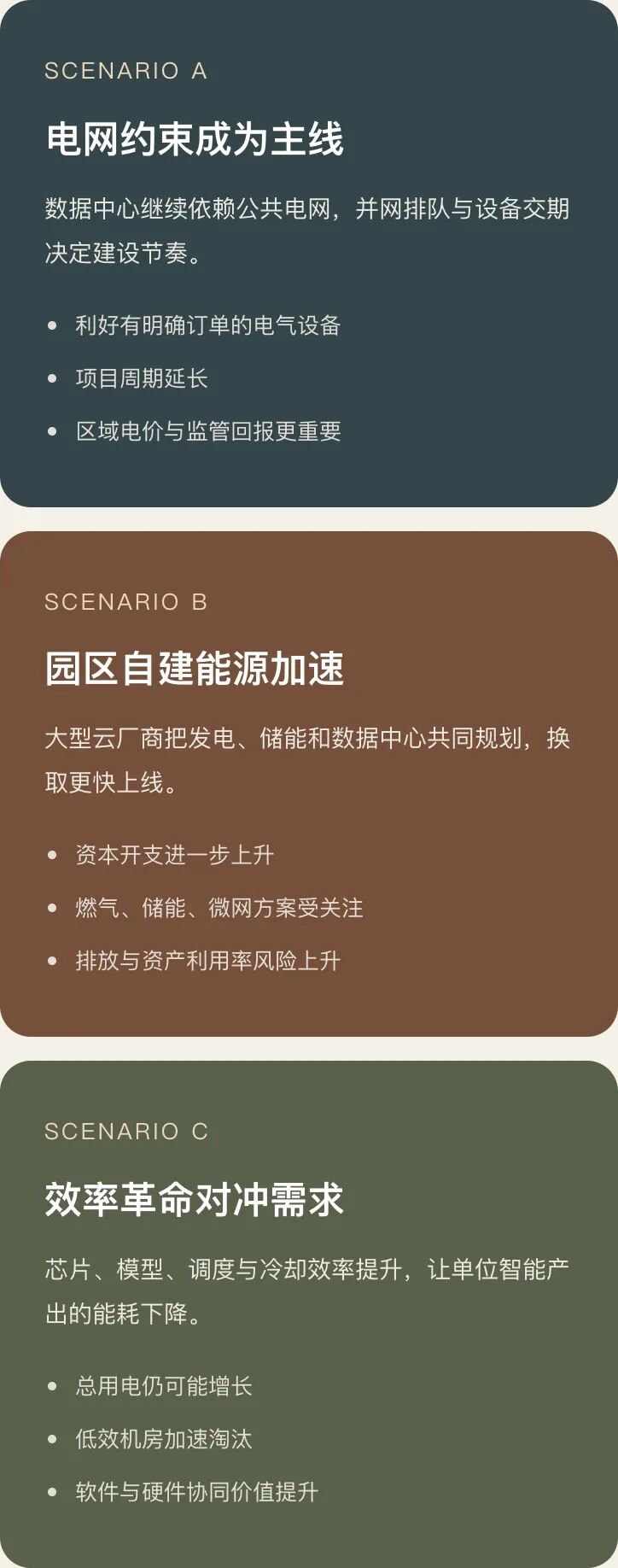

AI基础设施可能怎么演进

复杂视觉组件11

现实大概率不是三选一,而是三条路线同时发生。不同地区的电力结构、监管制度和建设速度,会让同一个AI模型背后出现完全不同的基础设施组合。

08 / 这场变化真正意味着什么

AI没有脱离现实,它正在更深地嵌入现实

模型发布会喜欢展示参数、推理速度和基准测试,却很少展示变电站、冷却塔、储能柜和水处理系统。可当算力规模继续扩大,这些“不够性感”的设施会越来越直接地决定AI产品的供给速度和成本。

澳大利亚只是把这张账单率先说得更直白:大型AI基础设施不应只占用公共资源,还要对它带来的新增系统成本负责。

对产业来说,这意味着AI建设能力将从“能买到多少芯片”升级为“能否把芯片、电力、电网、冷却、融资和许可同时组织起来”。对投资者来说,它意味着研究范围必须从GPU向外扩展,但又不能用一个新的宏大叙事替代财务纪律。

结语

下一场AI竞争,可能先在变电站里分出速度

真正昂贵的不是一次训练,而是让数以万计的芯片在未来十年里,随时都有电、有水、有网络,也有人愿意为它们周围的一切持续买单。

主要公开依据与阅读说明

1.Australian Prime Minister|AI in Australia's interests,2026-07-15。
2.Australian Department of Industry|Expectations of data centres and AI infrastructure developers,2026-03-23。
3.AEMO|Digital demand surge。
4.IEA|Key Questions on Energy and AI。
5.IEA|Energy and AI: Energy demand from AI。
6.U.S. Department of Energy|Data center electricity demand report。
7.国家发展改革委等|数据中心绿色低碳发展专项行动计划。
8.国家能源局|关于算力用电与新型储能相关提案的答复。
9.国家能源局|关于电碳算协同相关提案的答复。

说明:文中“已核验”为公开文件可以直接支持的事实;“本文分析判断”“投资观察”为基于公开信息的推演,不构成投资建议。不同机构的数据统计口径、年份和预测情景存在差异,本文未将其机械相加。
